firma konsultingowa
Witek Engineering Services since 1995
Poszukiwanie gazu z formacji łupkowych w Polsce
na przestrzeni lat 2010 - 2013
doświadczenia, problemy techniczne, organizacyjne i prawne
Gas exploration from shale formations in Poland in the years 2010 - 2013
experience, technical, organizational and legal problems
Streszczenie:
W referacie będą przedstawione doświadczenia zdobyte na przestrzeni ostatnich trzech lat w zakresie prac poszukiwawczych prowadzonych za gazem łupkowym w Polsce. W referacie zostaną przedstawione problemy techniczne, organizacyjne oraz prawne, jakich autor referatu miał okazję doświadczyć realizując szereg projektów dla różnych operatorów (tak krajowych jak i zagranicznych) na terenie całego obszaru koncesyjnego w Polsce, obejmującego formacje łupkowe.
Projekty te realizowano z udziałem Kontraktora wiertniczego MND-Czechy sprawując nadzór górniczy jako Kierownik Ruchu Zakładu i Zastępcy KRZ.
Przestawione w referacie zagadnienia techniczne obejmują otwory różnej konfiguracji od pionowych poprzez poziome jak również o kształcie S. Taka gama otworów wymagała zastosowania najnowszych technologii wiertniczych, w tym zastosowania również specjalnych sond geofizycznych oraz technologii płuczkowych i cementacyjnych.
W trakcie realizacji projektów zdobyto i doświadczono szeregu problemów natury organizacyjnej i prawnej, wynikających z relacji pomiędzy Operatorami a Kontraktorami wiertniczymi w tym również pomiędzy w/w podmiotami a urzędami samorządowymi oraz urzędami administracji rządowej.
Autor referatu chciałby obiektywnie a zarazem krytycznie ustosunkować się do szeregu kwestii, których doświadczono w trakcie realizacji projektów.
Referat będzie zawierał szereg postulatów i wniosków dotyczących realizacji Projektu Gaz Łupkowy w Polsce w latach następnych, wskazując na wprowadzenie szeregu zmian mających na celu zwiększenie efektywności prowadzonych wierceń. Szereg tych wniosków stanowią postulaty Operatorów (szczególnie zagranicznych), którzy borykają się z dużymi barierami biurokratycznymi. Usunięcie tych barier jest jednym z warunków rozwoju i osiągnięcia sukcesu w realizacji projektu poszukiwania, a następnie eksploatacji gazu łupkowego w Polsce.
Ogólne omówienie realizacji wierceń za tzw: gazem łupkowym w Polsce w okresie 2010 - 2013 r.
Pierwsze projekty wierceń za gazem łupkowym rozpoczęto realizować w Polsce na początku 2010r. w rejonie koncesji pomorskich - Basen Bałtycki, a ściślej w rejonie Słupska i Lęborka. z kolei pod koniec 2010 roku rozpoczęto wiercenie pierwszych otworów poszukiwawczych na terenie Lubelszczyzny.
W tabeli nr 1 przedstawiono zestawienie pewnych danych statystycznych dotyczących wykonanych otworów poszukiwawczych na obszarze przyznanych koncesji na terenie Polski dla podmiotów polskich i zagranicznych.

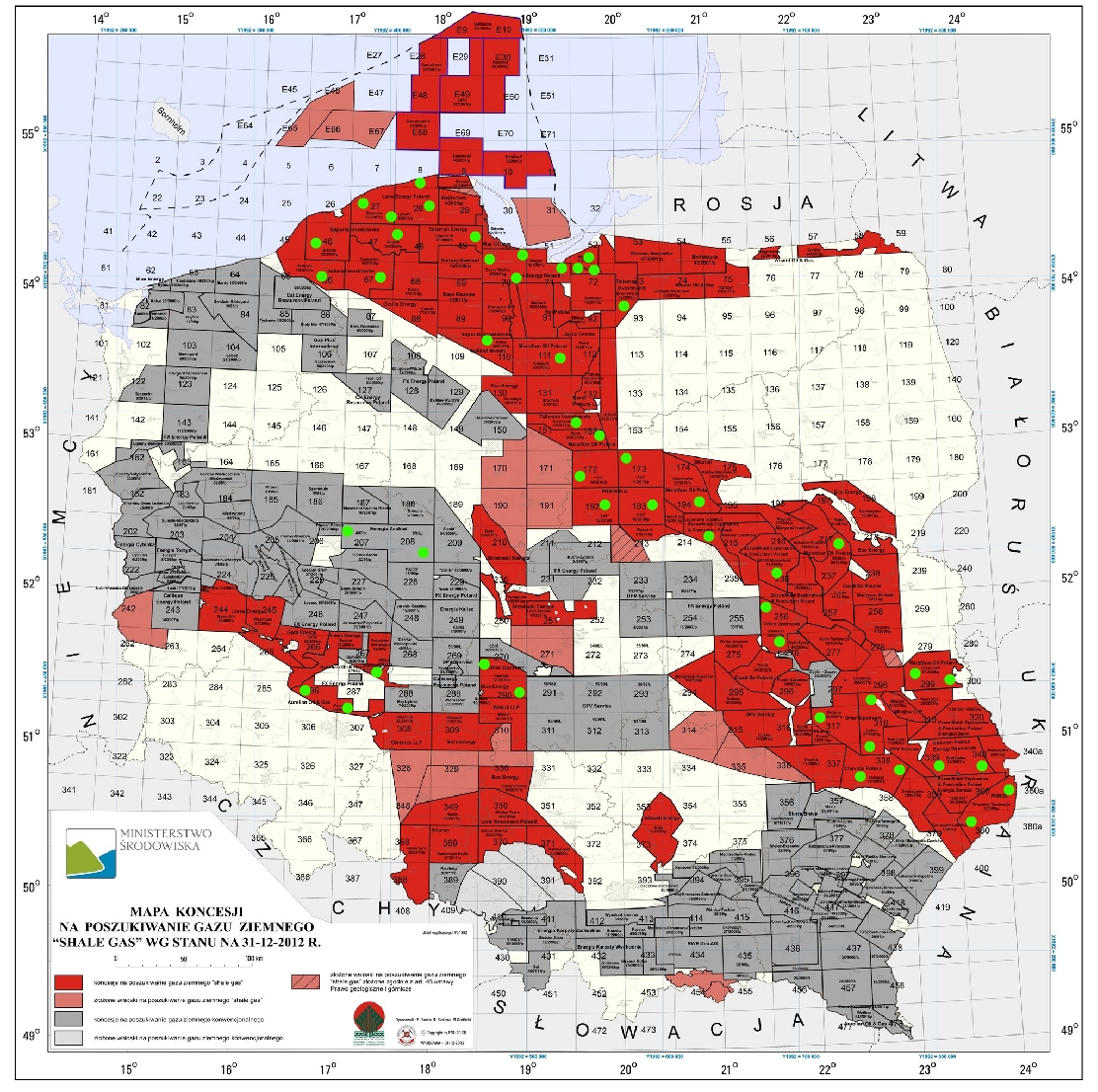

Mapa obszaru koncesyjnego Polski (Rysunek nr 1) z naniesionymi punktami zrealizowanych wierceń przedstawiona jest na rysunku nr 1. Punkty wierceń - zaznaczono kropkami - to obszar o średnicy ok. 10 km. z takiej powierzchni można odwiercić od 100 do 200 otworów poziomych.
Wszystkie informacje statystyczne zamieszczone w tabelach i na rysunkach są oparte na materiałach pozyskanych przez WUG w ramach cotygodniowych raportów zbiorczych dostarczanych przez Operatorów.
Dane zawarte w tabelach nie stanowią materiału poufnego z punktu widzenia prawa, ponieważ są materiałami publicznie dostępnymi.
Z przedstawionych w Tabelach danych wynika szereg bardzo istotnych informacji dotyczących realizacji Projektu Shale Gas w Polsce,
a mianowicie:
Technologia wiercenia otworów poszukiwawczych za gazem łupkowym
Generalnie można stwierdzić, że technologia wiercenia otworów za tzw. "gazem łupkowym" nie różni się od technologii wiercenia za gazem konwencjonalnym. Można nawet stwierdzić, że wiercenie jest o wiele mniej skomplikowane niż wiercenie np. na Niżu Polskim.
Wynika to m. in. z:
Spośród szeregu nowości technologicznych jakie stosowano w procesie wiercenia za "gazem łupkowym" należy wymienić następujące technologie:
Zastosowanie w/w technologii pozwoliło na szybkie i bezpieczne odwiercenie otworów pionowych, natomiast napotkano pewne trudności podczas wiercenia otworów poziomych w rejonie Basenu Bałtyckiego.
Otwór pionowy a otwór poziomy w ujęciu techniczno-technologicznym i biurokratycznym (określenie w koncesji).
Realizacja przez Operatorów programów zapisanych w koncesjach napotkała w trakcie wiercenia otworów szereg problemów nie natury techniczno-technologicznej, a natury biurokratycznej. Pierwszym problemem jaki się pojawił w trakcie wiercenia niektórych otworów było zdefiniowanie celu jaki zawarty jest w zapisie koncesyjnym.
Wśród wielu koncesji z jakimi trzeba było się zapoznać w trakcie opracowania przez FK WES Planu Ruchu napotkano na niejednolicie sformułowane cele i jednocześnie w różny sposób określone.
W jednych można było odczytać, że celem geologicznym jest:
Tak sformułowane cele wiercenia nie zawierały jednocześnie określenia rodzaju otworu co oznacza praktycznie głębokość tzw. TVD, czyli głębokość otworu w pionie. Wobec licznych rozbieżności interpretacyjnych rozpoczęła się dyskusja wręcz NARODOWA, czy można wiercić głębiej nie osiągając celu geologicznego, lub czy można wiercić otwór poziomy lub typu S nawet w celach usunięcia awarii wiertniczej nie mając konkretnego zapisu w koncesji.
Stanowisko w tej kwestii w niektórych wypadkach organu koncesyjnego było wręcz kuriozalne. Ukazało się nawet pismo w tej kwestii, w którym stwierdzono, że Przedsiębiorca, czyli właściciel danej koncesji musi uzyskać zgodę organu koncesyjnego na zmianę koncesji w celu wykonanie otworu poziomego, a co za tym idzie musi rozpocząć całą procedurę dla uzyskania opinii środowiskowej, a więc poświęcić kolejne minimum 6 miesięcy. Dotychczasowa opinia środowiskowa stawała się nieważna, chociaż nowy wniosek praktycznie niczego w założeniach nie zmieniał.
Definiując otwór do wykonania na obszarze danej koncesji wnioskodawca kierował się dobrą wolą wykonania w obrębie granic obszaru koncesyjnego (tak na powierzchni jak i wgłąb ziemi przestrzennie) otworów, których końcowa głębokość w pionie, tzw. TVD, została zapisana w koncesji. A zatem wykonując otwór poziomy do głębokości zapisanej w koncesji TVD w granicach koncesji, spełnia się warunki zapisane w koncesji nie wykraczając poza ramy prawne.
Żądanie organu koncesyjnego uzyskania zmiany koncesji z tego punktu widzenia jest bezpodstawne tym bardziej, że cały sens poszukiwania gazu z formacji łupkowych polega na wykonywaniu i eksploatacji gazu z otworów poziomych.
Kwestia ta powinna być jednoznacznie rozstrzygnięta w oparciu o ekspertyzy specjalistów z branży naftowej, a nie biurokratów podpierających się opiniami prawników często literalnie nie bacząc na ekonomiczne skutki takich decyzji.
Problemy natury technicznej, prawnej i organizacyjnej.
Doświadczenia ostatnich trzech lat realizacji Projektu Shale Gas wyłoniły szereg problemów, z którymi do tej pory mieliśmy do czynienia w polskim wiertnictwie, ale nad którymi przechodziło się do porządku dziennego. Po raz pierwszy w realizacji projektów wiercenia otworów w Polsce zaangażowali się światowi potentaci naftowi z wyjątkiem kilku, m. in. Shell, Total, BP.
Poza tym do Polski również po raz pierwszy zjechali Kontraktorzy wiertniczy m. in. z Czech i Niemiec, co było powodem niezbyt parlamentarnych komentarzy krajowej konkurencji. Problem w tym, że polskie firmy mogą działać na rynkach zewnętrznych - europejskich, natomiast zagraniczne firmy europejskie nie mogą działać w Polsce ponieważ zabierają rynek.
Zderzenie tych dwóch zjawisk na rynku polskim stanowiło duże zaskoczenie nie tylko dla Operatorów i Kontraktorów zagranicznych, ale również dla polskich instytucji, w tym organów administracji samorządowej jak również innych urzędów administracji rządowej.
Problem polega na tym, że pewne działania, zasady czy też standardy powszechnie uznane przez światowych Operatorów i Kontraktorów, przestały w Polsce funkcjonować z uwagi chociażby na specyfikę polskiego PGG i rozporządzeń wynikających z tego prawa.
Instytucja KRZ czy też formuła Planu Ruchu dla tych podmiotów stały się nagle obce i trudno było się do tych nowych uwarunkowań prawnych dostosować.
Trudno się dziwić, że odmienna sytuacja prawna z jaką trzeba było się zderzyć Operatorom zagranicznym w Polsce, nie napawała ich entuzjazmem do dalszych działań. Wręcz odwrotnie. FK WES było świadkiem niejednokrotnie wyrażanych niezbyt pochlebnych opinii na temat polskiego biurokratyzmu. O takich zachowaniach pisała zresztą i polska prasa.
Z wielu problemów jakie pojawiły się w trakcie realizacji Projektu Shale Gas w Polsce można wymienić następujące:
Postulaty i wnioski.
Mając na uwadze nadrzędny cel jakim jest rzeczywiste rozpoznanie zasobów złóż zawierających gaz z formacji łupkowych, jak również pozytywne nastawienie i wspomaganie realizacji Projektu Shale Gas w Polsce, należy zmienić lub poprawić szereg kwestii w tym zakresie.
W szerokim pojęciu są to kwestie:
a) Techniczne
b) Organizacyjno-prawne
c) Biurokratyczne
d) Inne
Podsumowanie.
Przedstawiony w artykule materiał jest oparty na 3-letnich doświadczeniach firmy FK WES z jakimi przyszło się zderzyć i spotkać w trakcie realizacji Projektu Shale Gas. Chciałbym zaznaczyć, że doświadczenia te są wyłącznie moimi doświadczeniami i są wyrażone w trosce o dobro jakim jest rozwój Projektu Shale Gas w Polsce.
Być może część audytorium nie zgodzi się z opiniami FK WES i w takim przypadku chętnie podejmę polemikę opartą na argumentach i obiektywnych opiniach.
Powodzenie realizacji Projektu Shale Gas w Polsce zależy głównie od nas samych. Możemy oczywiście liczyć na doświadczenia zdobyte głównie w USA i Kanadzie, ale pozytywny grunt dla realizacji projektu musi być przygotowany przez szerokie grono specjalistów pozytywnie nastawionych do projektu.
Projekt Shale Gas stał się w Polsce projektem politycznym, a nie technicznym i to jest bardzo źle. Polityczny aspekt jest oczywiście ważny w szczególności z uwagi na atmosferę jaka istnieje wokół samego projektu w krajach UE i poza jej granicami wśród konkurencji, która obawia się pozbawienia oczywistych monopolistycznych wpływów na rynku gazu.
Mając na uwadze doświadczenia w USA i Kanadzie dotyczące rozwoju Projektu Shale Gas, który dojrzewał przez prawie 15 lat zanim uzyskano pierwsze przemysłowe efekty, należy w Polsce uzbroić się w cierpliwość i dać szansę na spokojny rozwój Projektu.
Polska jest bogatym krajem w zasoby energetyczne i póki co nie grozi nam kryzys braku prądu, ciepła i ciepłej wody przez najbliższe 25 lat, a więc traktujmy Projekt Shale Gas jako nowe źródło energii na przyszłość.
W ciągu ostatnich trzech lat odwiercono w Polsce zaledwie 36 otworów, w tym 5 poziomych. Wszystkie z nich są otworami badawczymi. Dzisiaj trzeba odwiercić w kolejnych latach pozostałe otwory objęte zobowiązaniami koncesyjnymi - ok. 80 dodatkowych otworów pionowych oraz min. 30 - 50 otworów poziomych o długości odcinka poziomego od 1000 do 2500 metrów, w celu określenia:
Generalnie program rozwoju Projektu Shale Gas w Polsce powinien obejmować lata 2015 - 2025 z określeniem celu wydobycia na poziomie 5 - 6 mld m3 gazu w 2025r.
Oczywiście program taki musi opierać się na pozytywnych wynikach uzyskanych z wierceń i szczelinowania otworów wykonanych w fazie badawczej w latach 2013-2015. Pozytywne wyniki uzyskane w okresie badawczym będą podstawą do określenia docelowego programu realizacji Projektu Shale Gas w latach 2015-2025.
Otwartą kwestią pozostaje pytanie, czy realizacja Projektu Shale Gas w Polsce będzie realizowana z udziałem Operatorów zagranicznych, czy wyłącznie polskich. jest to pytanie retoryczne biorąc pod uwagę aktualnie panującą atmosferę wokół Projektu Shale Gas nie tylko w UE, ale również w Polsce.
Zmiana tej atmosfery jak również ustanowienie racjonalnych z punktu widzenia interesu Państwa i Operatora przepisów w szczególności dotyczących zasad eksploatacji złóż, tzw. Ustawy Węglowodorowej i innych towarzyszących ustaw środowiskowych, może być bodźcem dla inwestorów zagranicznych, natomiast w innym przypadku rozwój Projektu Shale Gas w Polsce stanie pod dużym znakiem zapytania ????
